蒂1章 編制依據
1、國家現行有關的施工驗收規范、施工規程和質量評驗標準、建筑安全技術操作規程等;
2、石家莊熱電二廠脫硫工程現場周圍環境的實際情況;
第二章 工程概況
石家莊熱電二廠脫硫工程,煙道主要由進口煙道、出煙道組成。從電除塵后引風機煙道出來的煙氣匯合進入吸收塔?,F(xiàn)要在每臺引風機出口安裝擋板門。
第三章 施工部署
1、施工準備
①、審查施工用的圖紙、資料,并做好圖紙自審、記錄,對發現的問題要及時解決。
②、 施工場地按運輸與吊裝要求進行回填夯實,清理現場與施工無關的雜物,疏通施工道路。
③、組織設備、機具的檢查保養,組織購買施工用料。準備施工所需的電源、氧氣、乙炔等能源介質。
④、根據工程進度,準備好施工各階段所需的各類工機具。
⑤、做好各項安全技術措施,準備好安全器材,并對施工人員進行安全技術交底。
⑥、準備好滿足施工現場的各類施人工員,對并其進行技術、質量交底。
2、勞動力使用計劃
焊工2人、鉚工1人,起重工4人,小工4人,施工采用6班倒。
3、準備機械機具設備
施工機具配備:手拉葫蘆2t 2只、扭力角扳手專用工具3套、磨機套筒2只、手扳1套、框式水平儀1把、卷尺0-50m 1把、配電柜2臺,盤焊4臺、鋼機絲繩若干。
4、現場施工工期要求
根據本工程煙道擋板的施工順序為:擋板門及補償器現場拼裝→舊煙道補償器割切→煙道擋板及補償器吊裝→找正對口、緊螺栓→驗收
本工程煙道碰口計劃工期4 8小時。
第四章主要施方工法
1、煙道碰點要完成的前工作
A、原煙道上搭設操作平臺
B:新增擋板門和補償器組對完成。
2、在停產前按擋板門及補償器的尺寸在煙道上焊接兩片對稱法蘭后停產,采用四把割槍同時切割煙道,在原有補償器上焊接吊耳,拆除原有煙道及補償器,對切割完的廢物清運,切割及清運時間為20小時。把裝好的補償器和擋板門進行安裝找正,找正完成后墊好石棉繩,用螺栓連接緊固(形式見示意圖),找正緊固時間為20小時,碰完點后成擋板門通電調試需8小時。
3、擋板執行機構安裝時,應保證執行機構在其安裝位置及其形成范圍內能使板擋全開、全關。
第五章 安全生產保障措施
1、制度管理
①管理制度
a 認真貫徹公司的有關安全工作的規定、規程,貫徹執行各級安全生產崗位責任制。
b、建立施工安全技術方案交底制度。
旁站制:
只要現場還有人施工,就必須有安全管理人員在場監護。
安全管理人員應是蒂1個到達施工現場、*后一個離開施工現場的人。
日清制:當日當事日畢。
施工場現每天清理干凈,保證安全通道始終通暢。
②保證措施
a 、現場施工用高低壓線及設備禁止使用破損絕緣或性能差的電線,嚴禁電線隨地走。電器設備要有良好的保護接地,傳動傳置裝有防護罩。電纜必須按施工平面圖設置,嚴禁亂拉亂接。施工用電符合標準JGJ64-88。
b 、全體施工人員進入現場必須穿戴統一。兩按國家規定正確使用勞動防護用品。在超過2米高空施工必須佩帶安全帶。
c、操作工、電工、電焊工及所有特殊工程工人持上崗證。
d、所有電器設備必須由電工安裝維修,并定期檢查,并配有漏電保護器。
2、擋板門安裝前應檢查擋板門的開關靈活性、開關開啟方向、角度是否與外部標記致一。如無標志等則應當與門擋板門軸頭上作在出的永久性標記一致。
3、由于原有煙道溫度過高,為避免施工人員被燙傷不,需在新建煙道支架上增加臨時操作平臺,用腳手架或鋼管搭設平臺,施工人員不直接站在原有煙道上,安全帶可掛在臨時欄桿上。

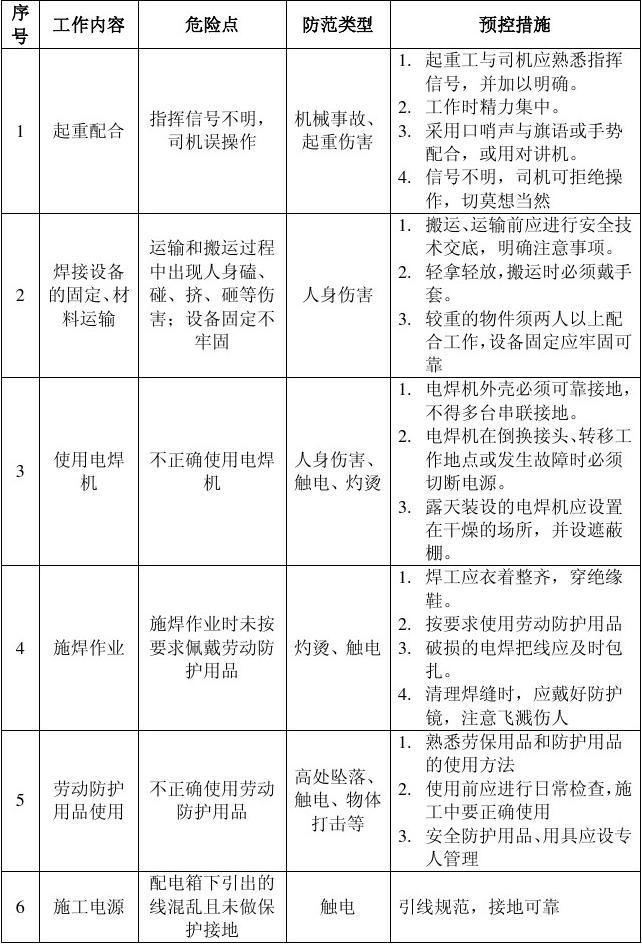

4危險辨識及預控措施
